◆ 絕熱保溫施工前后徹底清除設備及管道表面的鐵銹、油污及灰塵。
◆ 嚴格檢查產品是否有干裂和硬化現象,超過保質期的產品絕不可使用。
◆ 設備管道在冷狀態,絕熱保溫施工噴涂時應小量噴2-3mm,要保持毛面,切勿壓實,粘住為止,固化成型干燥后再連續噴涂。
◆ 設備管道在運行熱狀態時絕熱保溫施工需將簡易噴涂拉毛,干燥固化后即可連續噴涂。每層3-5mm左右,嚴防壓而影響絕熱層效果,要求經緯交叉噴涂,讓其高分子定向排列,以增加圖層的包囊強度。
◆ 空間管道設備絕熱保溫施工應待敷設噴的絕熱材料固化成型干透后噴涂,室外施工應待已敷好的成型干燥后再涂。
◆ 室外施工應待已敷好的絕熱材料完全干燥后,特殊需要再噴涂防水層。
◆ 施工人員必須是經過嚴格專業培訓具有操作技能的人員,上崗須按安全規程穿戴工作帽、衣服、鞋。嚴格按規范要求施工,防止燙傷、摔傷、燒傷等事故的發生。

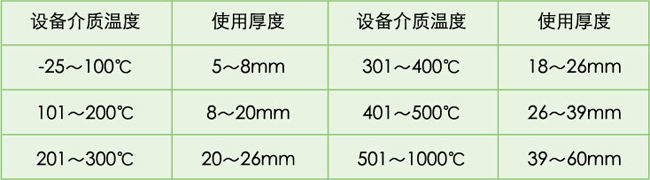

◆ 按照不同設備介質溫度使用不同材料的厚度。 |
